chatbot - 백엔드 프로젝트
프로젝트 구성원
| 구성원 | 업무 | 사용 기술 |
|---|---|---|
| 김준건 (jgkim14) | 백엔드 | Spring Boot, Node.js |
| ✅ 서정훈 (CutTheWire) | 프로젝트 매니저, 백엔드 | Spring Boot, FastAPI |
| 이준호 (qwer9679) | 백엔드 | Spring Boot, FastAPI |
| 모현준 (Flattt12) | 백엔드 | Spring Boot |
| 권재현 (donismoney) | 백엔드 | Spring Boot |
| 손유노 (GingGang) | 프론트엔드 | React, TypeScript |
👨💻 담당 업무
- 전체 시스템 아키텍처 설계
- FastAPI 전체 API 서버 개발
- FastAPI SMTP 연동 및 이메일 인증
- FastAPI & MongoDB 채팅방 CRUD 기능
- SpringBoot 오피스(Office) & 케릭터(Character) 채팅방에 관한 MySQL의 유저와 MongoDB CRUD 기능
- SpringBoot 채팅방 API를 AI서버 API 연동
- 간트 차트, Hybrid ERD, 다이어그램 및 문서화 작업
📁 프로젝트 디렉토리 구조
파일을 클릭하면 해당 GitHub에 main 브런치 기준 파일로 이동합니다. 해당 디렉토리 구조는 서정훈이 개발한 파일들만 표기되어 있습니다.
📦 루트 디렉토리 구조
┣ 📜[.env](None)
┣ 📜CODE_OF_CONDUCT.md
┣ 📜docker-compose.yml
┣ 📜LICENSE
┣ 📜readme.md
┣ 📜react_build.bat
┗ 📜rebuild.bat
📦 fastapi 디렉토리 구조
┣ 📂batch
┃ ┣ 📜venv_install.bat
┃ ┗ 📜venv_setup.bat
┣ 📂src
┃ ┣ 📂api
┃ ┃ ┣ 📂mongo_controller
┃ ┃ ┃ ┣ 📜character_controller.py
┃ ┃ ┃ ┣ 📜office_controller.py
┃ ┃ ┃ ┗ 📜__init__.py
┃ ┃ ┣ 📜smtp_controller.py
┃ ┃ ┗ 📜__init__.py
┃ ┣ 📂core
┃ ┃ ┣ 📜app_state.py
┃ ┃ ┣ 📜dependencies.py
┃ ┃ ┗ 📜__init__.py
┃ ┣ 📂docs
┃ ┃ ┗ 📜api_specification.md
┃ ┣ 📂logs
┃ ┣ 📂schemas
┃ ┃ ┣ 📜schema.py
┃ ┃ ┗ 📜__init__.py
┃ ┣ 📂server
┃ ┃ ┣ 📜Dockerfile
┃ ┃ ┗ 📜server.py
┃ ┣ 📂services
┃ ┃ ┣ 📜email_client.py
┃ ┃ ┣ 📜mongodb_client.py
┃ ┃ ┣ 📜mysql_client.py
┃ ┃ ┗ 📜__init__.py
┃ ┣ 📂utils
┃ ┃ ┣ 📜error_tools.py
┃ ┃ ┗ 📜__init__.py
┃ ┗ 📜[.env](None)
┣ 📜.dockerignore
┣ 📜requirements.txt
┗ 📜wait-for-it.sh
📦 mysql 디렉토리 구조
┣ 📂logs
┣ 📂migrations
┃ ┣ 📜V1.1.0__init.sql
┃ ┣ 📜V1.1.1__init.sql
┃ ┗ 📜V1.1.5__init.sql
┣ 📜Dockerfile
┣ 📜flyway-migrate.sh
┣ 📜init.sql
📦 springboot 디렉토리 구조
- ./springboot
┣ 📂src
┃ ┣ 📂docs
┃ ┃ ┣ 📜RoomController.md
┗ 📜wait-for-it.sh
- ./springboot/src/main/java/com/TreeNut
┗ 📂ChatBot_Backend
┃ ┣ 📂controller
┃ ┃ ┣ 📜RoomController.kt
┃ ┣ 📂repository
┃ ┃ ┣ 📜ChatroomRepository.kt
┃ ┃ ┣ 📜OfficeroomRepository.kt
┃ ┣ 📂service
┃ ┃ ┣ 📜RoomService.kt
🏗️ 전체 아키텍처
- nginx: API Gateway 및 웹 서버 (443 포트, HTTPS 지원)
- React 프론트엔드 정적 파일 서빙
- FastAPI/Spring Boot 백엔드 프록시 역할
- FastAPI: Python 백엔드 API 서버 (8000 포트)
- Google SMTP 연동 및 MySQL로 이메일 인증 정보 저장
- 채팅방 CRUD 기능 MongoDB 사용
- SpringBoot: Java 백엔드 API 서버 (8080 포트)
- AI용 API(FastAPI)와 채팅방, SMTP용 API(FastAPI) 통합 관리
- 소셜 로그인 및 사용자 인증 처리
- 케릭터 챗봇 CRUD 기능
- admincontroller: Node.js 관리자 컨트롤러 (5785 포트)
- GCP 연결, 클라우드에 저장된 이미지 관리
- mysql: 관계형 데이터베이스 (3308 포트)
- 유저, 유저의 채팅방 정보, 유저의 캐릭터, SMTP 이메일 인증 정보 저장
- mongodb: NoSQL 데이터베이스 (27017 포트)
- 채팅방 메시지 저장
- flyway: 데이터베이스 마이그레이션 도구
- MySQL 스키마 버전 관리

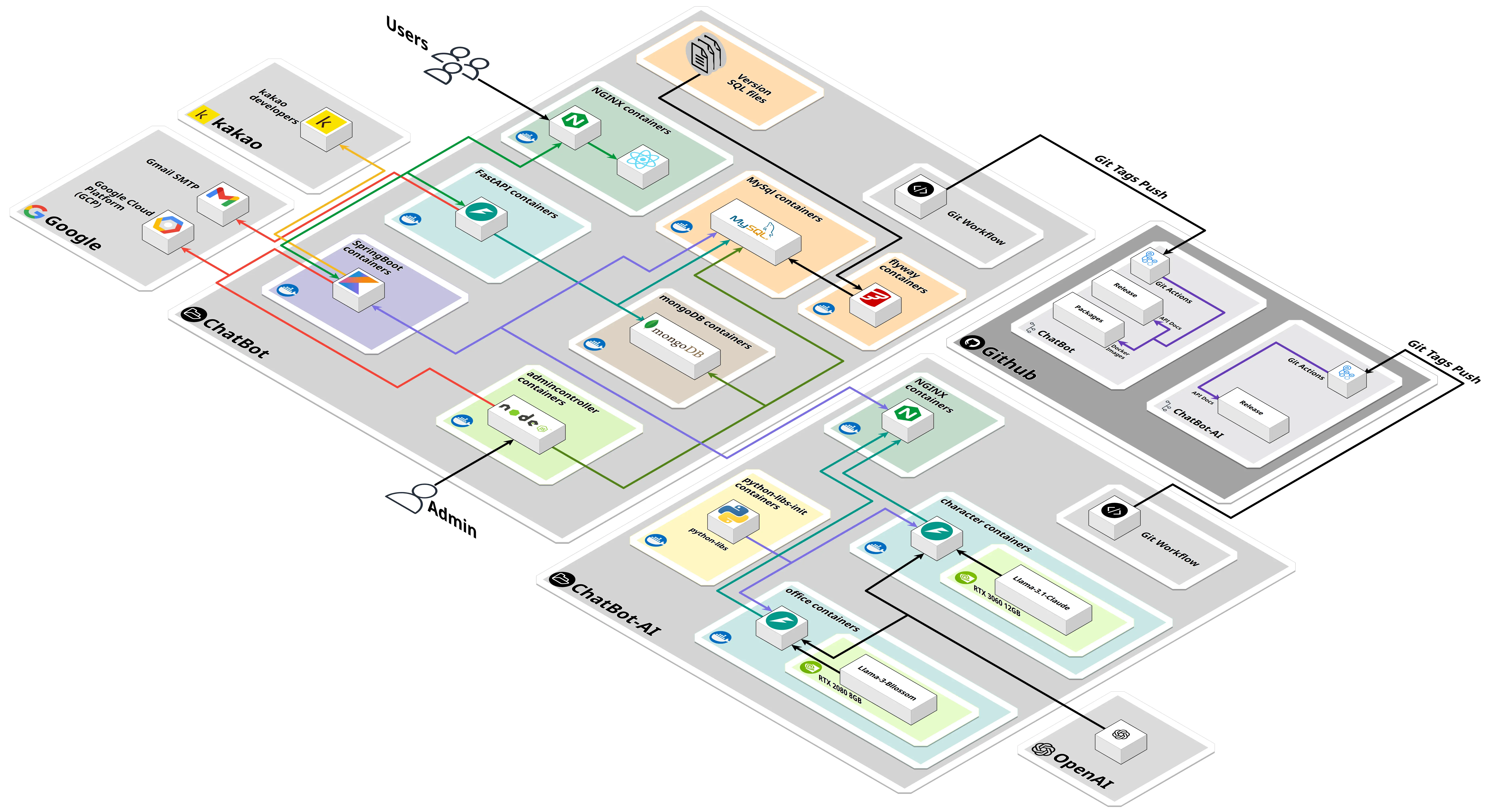

📋 시스템 아키텍처 다이어그램

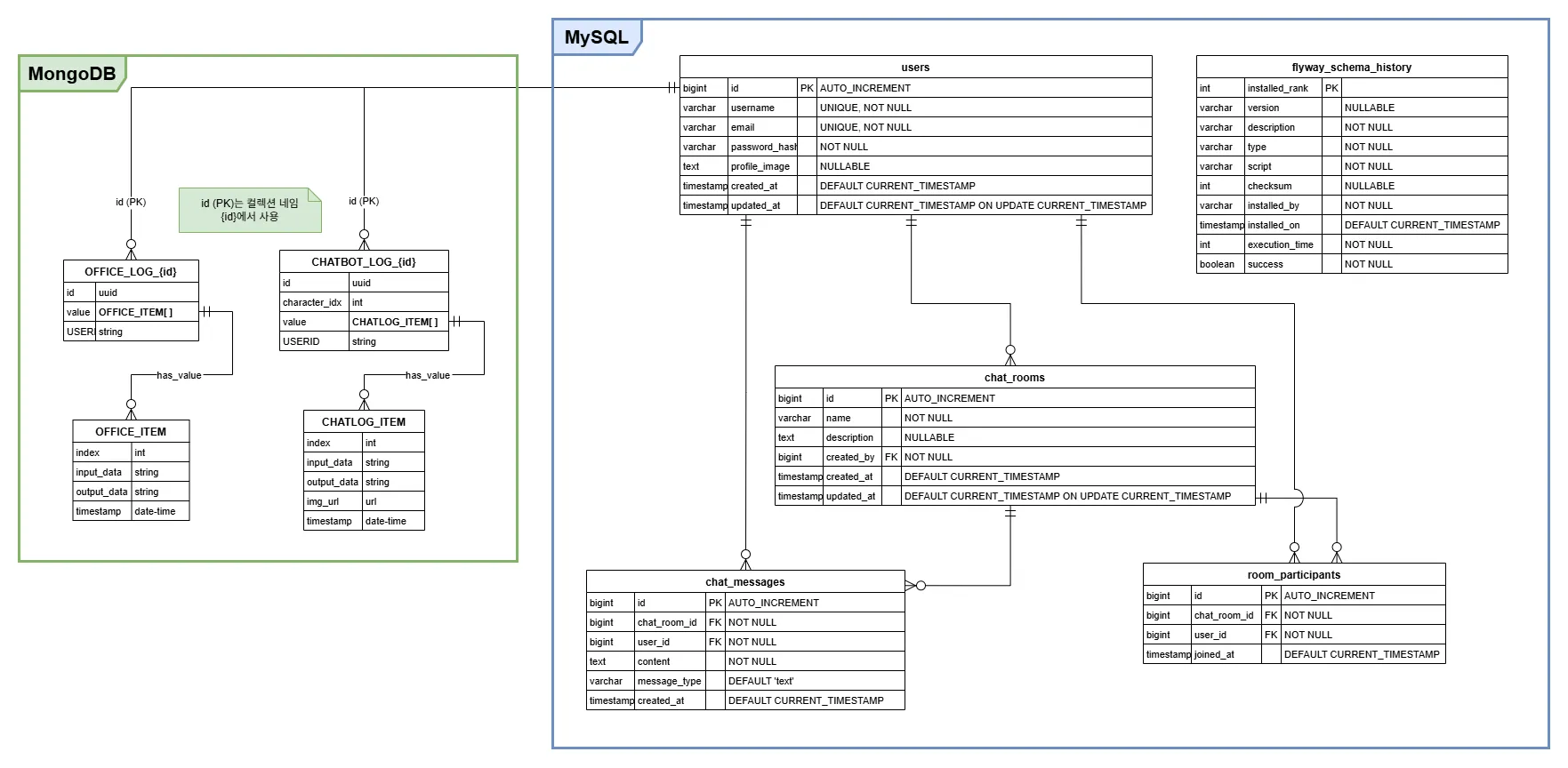

📋 Hybrid ERD

🌐 API Gateway (nginx) 구조
- 정적 파일 서빙: React 빌드 결과물과 정적 리소스 제공
/static/→ 정적 파일 (7일 캐시)- CSS, JS, 이미지 파일 등 (30일 캐시)
- API 라우팅:
/→ React SPA (index.html 폴백)/sub/→ FastAPI 서버(8000)로 프록시/server→ Spring Boot 서버(8080)로 프록시
- OAuth 인증 처리:
/auth/→ 인증 관련 요청 처리- Google, Facebook 등 외부 인증 제공자와 연동
- JWT 토큰 발급 및 검증
- CORS 설정:
- 모든 도메인에서의 요청 허용
- 인증 정보 포함 요청에 대한 처리
- 에러 핸들링:
- 404 에러 페이지 설정
- 서버 에러 시 일반화된 에러 메시지 반환
🖼️ 시연 영상
SMTP 연동
케릭터 채팅
오피스 채팅
📅 개발 로드맵 및 버전 릴리즈 일정

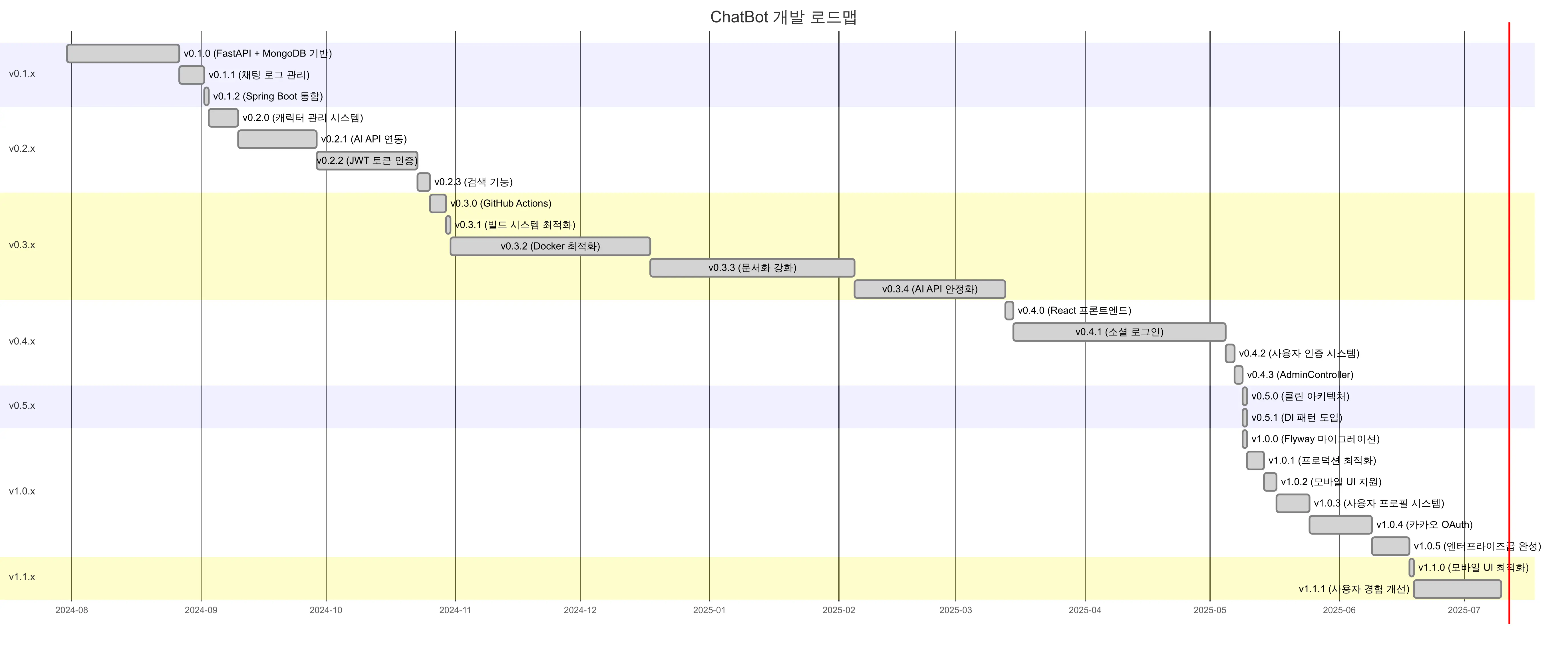

간트 차트 (ChatBot 버전 릴리즈)

주요 마일스톤
| 버전 | 기간 | 주요 성과 | 아키텍처 변화 |
|---|---|---|---|
| v0.1.x | 2024.08-2024.09 | FastAPI + MongoDB, 채팅 로그 시스템 | 단일 서비스 아키텍처 |
| v0.2.x | 2024.09-2024.10 | Spring Boot 통합, 캐릭터 관리 | 다중 서비스 아키텍처 |
| v0.3.x | 2024.10-2025.03 | AI API 연동, GitHub Actions | AI 통합 플랫폼 |
| v0.4.x | 2025.03-2025.05 | React 프론트엔드, 소셜 로그인 | 풀스택 웹 플랫폼 |
| v0.5.x | 2025.05 | 클린 아키텍처, DI 패턴 | API 설계 패턴 혁신 |
| v1.0.x | 2025.05-2025.06 | Flyway 마이그레이션, 프로덕션 최적화 | 엔터프라이즈급 완성 |
| v1.1.x | 2025.06-2025.07 | 모바일 UI 최적화, 사용자 경험 개선 | 사용자 중심 설계 |
개발 통계
- 총 개발 기간: 12개월 (2024.07 ~ 2025.07)
- 메이저 버전: 7개 (v0.1.x ~ v1.1.x)
- 릴리즈 횟수: 27회
- 주요 기술 전환: 6회 (단일→다중→AI통합→풀스택→클린→엔터프라이즈→모바일)
🗓️ 버전별 명세
📄 v0.1.x
First Commit Days: 2024-08-27 (화) 15:35:49 (한국 표준시)Last Commit Days: 2024-09-03 (화) 17:08:48 (한국 표준시)
📄 v0.2.x
First Commit Days: 2024-09-10 (화) 01:50:24 (한국 표준시)Last Commit Days: 2024-10-26 (토) 16:58:55 (한국 표준시)
📄 v0.3.x
First Commit Days: 2024-10-31 (목) 14:10:45 (한국 표준시)Last Commit Days: 2025-03-13 (목) 15:58:41 (한국 표준시)
📄 v0.4.x
First Commit Days: 2025-03-15 (토) 17:08:51 (한국 표준시)Last Commit Days: 2025-05-10 (토) 09:05:10 (한국 표준시)
📄 v0.5.x
First Commit Days: 2025-05-10 (토) 13:59:33 (한국 표준시)Last Commit Days: 2025-05-10 (토) 19:36:21 (한국 표준시)
📄 v1.0.x
First Commit Days: 2025-05-10 (토) 20:44:08 (한국 표준시)Last Commit Days: 2025-06-19 (목) 20:20:14 (한국 표준시)
📄 v1.1.x
First Commit Days: 2025-06-19 (목) 21:16:29 (한국 표준시)Last Commit Days: 2025-07-10 (목) 13:40:59 (한국 표준시)
